Bulgaria a terminat lucrările la ruta de gaze spre România. Mai mult gaz va putea trece din 2027-2028

Diana Barbu ·

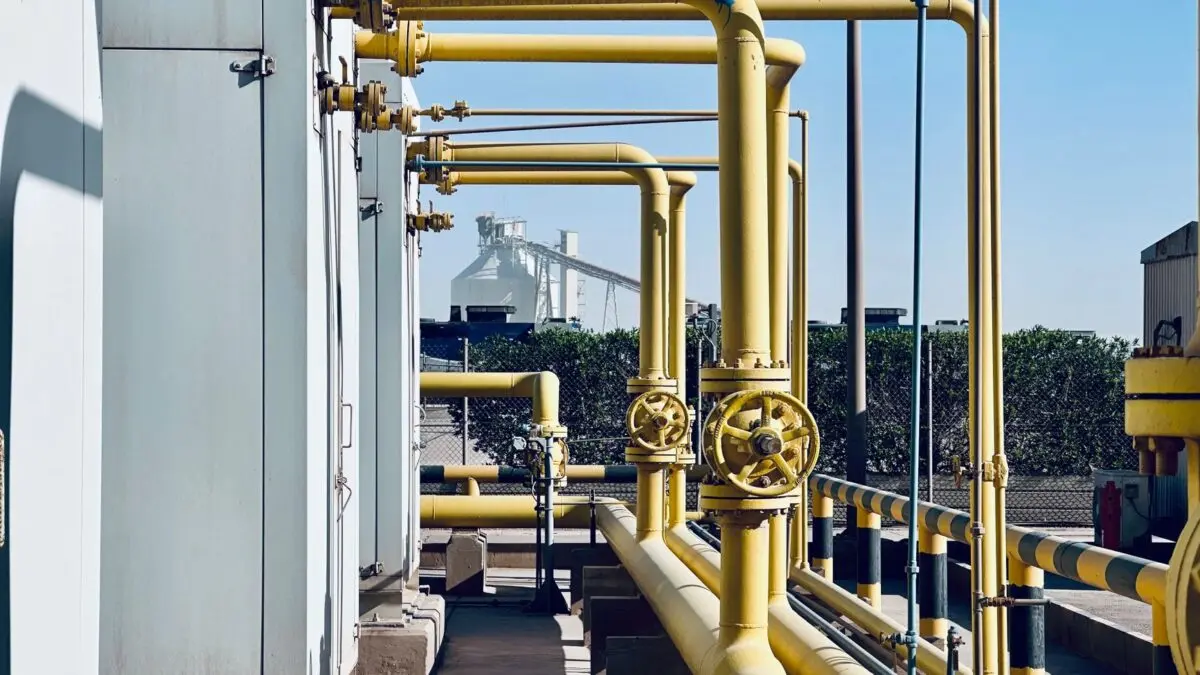

Mai multe conducte de gaze de culoare galbenă sunt instalate în paralel și se îndreaptă spre un complex industrial situat în fundal, sub un cer senin
Foto: Mumtaz Niazi / Pexels

Lucrările executate de Glavbolgarstroy la secțiunile bulgare ale Coridorului Vertical de Gaze au fost prezentate drept încheiate înainte de termen, într-o relatare despre Forumul Economic de la Sofia. Pentru România, capacitatea sporită de transport la graniță este anunțată pentru anul gazier 2027-2028, nu imediat după încheierea lucrărilor.

În comunicatul Bulgartransgaz nu este prezentat un proces-verbal public de recepție definitivă a tuturor lucrărilor bulgare. Coridorul leagă conducte prin care gazul poate merge din Grecia, prin Bulgaria și România, mai departe spre Republica Moldova și Ucraina. Poate fi folosit inclusiv pentru gaz adus cu navele la terminalele din Grecia. O rută în plus oferă furnizorilor mai multe opțiuni de aprovizionare, nu garantează un preț mai mic pentru fiecare client.

Când poate trece mai mult gaz spre România

Bulgartransgaz, operatorul conductelor din Bulgaria, a anunțat o creștere în etape. La Kulata, capacitatea mărită la intrarea din Grecia a fost oferită de la 1 octombrie 2026. La intrarea în România, prin Kardam-Negru Vodă 1, capacitatea mai mare este prevăzută pentru anul gazier 2027-2028. Cifrele de mai jos arată capacitatea tehnică zilnică, nu cantitatea de gaz cumpărată sau livrată.

Direcția Capacitate înainte de etapa următoare, kWh pe zi Capacitate anunțată pentru etapa următoare, kWh pe zi
Grecia spre Bulgaria 93.009.443, de la 1 octombrie 2026 102.825.300, după faza finală
Bulgaria spre România 159.260.238, înainte de anul gazier 2027-2028 296.796.409, din anul gazier 2027-2028

La granița cu România, creșterea depinde de punerea deplină în funcțiune a conductei suplimentare Rupcha-Vetrino și de adaptarea stației Kardam pentru transportul gazului spre nord. Pentru capacitatea maximă dintre Grecia și Bulgaria, Bulgartransgaz mai indică faza legată de conducta Piperevo-Pernik și estimează încheierea acesteia în ianuarie 2027.

Ce a făcut România și ce mai lipsește

Transgaz arată că lucrările care permit gazului să circule și în sens invers pe conductele T1, T2 și T3 au fost încheiate în 2019, 2022 și, respectiv, 2023. Documentul Transgaz despre modernizarea stațiilor de măsurare de la Negru Vodă indică faptul că infrastructura este reversibilă pe cele trei conducte, dar capacitatea efectiv disponibilă depinde de interconectări și de acorduri comerciale. La Negru Vodă, Transgaz indică o capacitate tehnică de import de 5,31 miliarde de metri cubi pe an. Aceasta este o limită tehnică, nu o cantitate livrată.

Gazul intrat în România poate merge apoi către alte legături ale rețelei, inclusiv spre Republica Moldova și Ucraina. Pentru folosirea întregii rute, companiile trebuie să rezerve capacitate în conductele fiecărei țări, iar operatorii au nevoie de reguli și acorduri compatibile. Un studiu publicat în iunie 2025 de Secretariatul Comunității Energiei a semnalat piedici în rezervarea transportului peste granițe și costuri care pot ajunge la 10 euro pentru un megawatt-oră pe rutele cu mai multe frontiere. Secretariatul cere coordonarea regulilor comerciale și eliminarea barierelor transfrontaliere.

Furnizorii și firmele care transportă gaz pot folosi noua capacitate după ce o rezervă la licitațiile operatorilor. Pentru gospodăriile și firmele care au doar contracte de furnizare, lucrările nu schimbă automat facturile sau contractele și nu presupun depunerea unor acte ori cereri.
